Ntc summer Offer
Khabar Dabali १२ मंसिर २०८१ बुधबार | 27th November, 2024 Wed
Investment bank

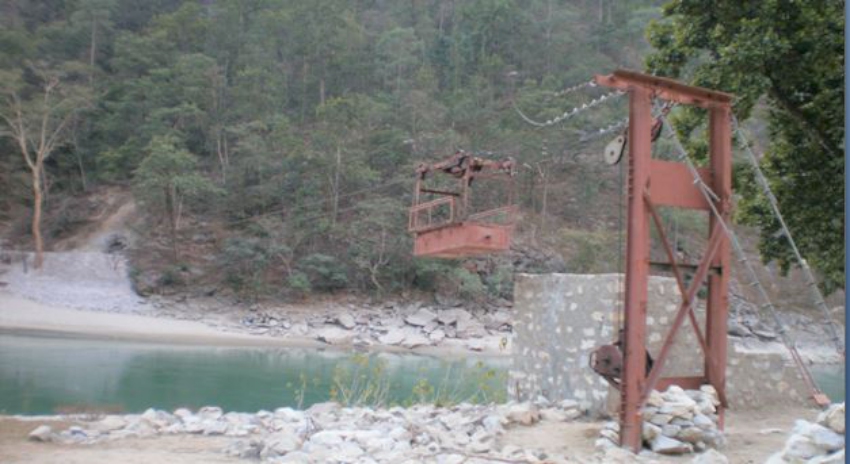

माथिल्लो कर्णाली आयोजना निर्माणकाे प्रगति न्यून

खबरडबली संवाददाता

कर्णाली । नौसय मेगावाटको माथिल्लो कर्णाली आयोजना निर्माणका लागि नेपाल सरकार र भारतीय उर्जा कम्पनी जीएमआरबीच सन् २०१४ सेप्टेम्बर १९ मा भएको परियोजना विकास सम्झौता (पीडीए) मा सात वर्षभित्र निर्माण सम्पन्न गर्ने उल्लेख छ । यहीसेप्टेम्बर १९ मा सात वर्ष पुरा हुँदैछ ।  सम्पन्न हुनु त के प्रर्वद्धक कम्पनी जीएमआरले आयोजना निर्माणका लागि आवश्यकपूर्व तयारीका कामसमेत अझैं टुंग्याएको छैन् । दुई वर्ष भित्र वित्तीय व्यवस्थापन (फाइनान्सियलक्लोजिङ) र बाँकी पाँचवर्ष निर्माण अवधि गरी सात वर्षमा आयोजना पुरा गर्ने सम्झौता भएपनि माथिल्लो कर्णालीको प्रगति भने शून्य छ ।

माथिल्लो कर्णालीबाट विद्युतउत्पादन गर्न सरकारले ग्लोबल टेण्डरमार्फत सन् २००८ मा भारतीय कम्पनी जीएमआरलाई छनौट गरेको थियो । त्यसयता कम्पनीले सर्भे, अध्ययनकै काममा अधिकांश समय बितायो । नेपाल सरकारले पिडिए गरेर आयोजना निर्माणको वातावरण बनाएपनि जीएमआरले आफ्नो तर्फबाट गर्नुपर्ने कामहरु अझैं पुरा नगर्दा आयोजना अनिश्चित बनेको हो । आयोजना कार्यान्वयन गर्ने निकाय लगानीबोर्डले सन् २०१८ सेप्टेम्बरमा सकिएको जीएमआरको म्यादथप गरेको छैन् । सरकारले पछिल्लोपटक २०७५ असोजसम्म म्यादथप गरेको थियो ।

जीएमआरले विद्युत् खरिद सम्झौता ९पिपिए० गर्न सकेको छैन् । जीएमआर अपर कर्णाली जलविद्युत आयोजनाले लगानी बोर्डसमक्ष बंगलादेश पावर डेभलप्मेन्ट बोर्ड र भारतीय विद्युतव्यापार निगमबीच चार महिनाभित्र हस्ताक्षर गर्ने प्रतिवद्धता जनाएको छ । पिपिएको समय तालिका सहित म्याद थपकालागि निवेदन दिएपनि बोर्डले यसबारे निर्णय गरेको छैन् ।

आयोजनाका  प्रमुख केके शर्माले बंगलादेशमा लकडाउन भएकाले पिपिएको काम प्रभावित भएको बताए । “पिपिएमै फोकस भएर काम गरिरहेका छौं, बंगलादेश पिपिएकालागि सहमतभइसकेको छ,” उनले भने, कोरोना परिस्थिति सहज भइसकेपछि छिट्टै पिपिए हुन्छ ।” यद्यपि,विशेष र काबु बाहिरको परिस्थितिउत्पन्नभएमा निर्माण अवधि चार वर्ष छमहिनासम्म थप्न सकिने उल्लेख छ ।

प्रवद्र्धक कम्पनीलेआयोजनाप्रभावित क्षेत्रमा निजीजग्गा अधिग्रहण, रुख कटान लगायतकाकाम भइरहेको जनाएको छ । कम्पनीले हालसम्म ४८।५९ हेक्टर निजीजग्गामध्ये १० हेक्टर खरिद गरिसकेको छ । आयोजनाको पिपिए ढिलाइले वित्तीय स्रोत सङ्कलनमा असर परेको छ । कम्पनीले भारतीय विद्युतव्यापार निगमसंग उत्पादित बिजुली बंगलादेश बिक्री गर्न एमओयू गरिसकेको छ । जीएमआरका अनुसार बंगलादेश सरकारले माथिल्लो कर्णालीबाट उत्पादित९०० मध्ये ५०० मेगावाट विद्युत् आफै डलरमा खरिद गर्नेछ ।

दैलेख, अछाम र सुर्खेतमा पर्ने कर्णाली नदीबाट विद्युत् उत्पादन गरी भारत लैजाने उद्देश्यले माथिल्लो कर्णालीआयोजना अघि बढाउन थालिएको हो । सम्झौताअनुसार आयोजनाबाट नेपाल सरकारले २७प्रतिशत शेयर तथा १२ प्रतिशत (१०८ मेगावाट) बिजुलीनि:शुल्कपाउनेछ ।रु। ११६ अर्ब लागतखर्च हुने अनुमान गरिएको योआयोजना २५ वर्षपछि सरकारलाई नि:शुल्क हस्तान्तरण गर्नुपर्नेछ । बाँधस्थल(ड्याम) दैलेख र विद्युतगृह (पावरहाउस) अछाममा रहनेछन् । दैलेखको डाबमा ड्यामबनाई २.५ मिटर लामो सुरुङमार्फत् १५० मिटर तलखसालेर अछामको बाल्देमा विद्युतउत्पादन गर्ने लक्ष्य छ ।

निर्माण, स्वामित्व, सञ्चालन र हस्तान्तरण (बुट) मोडलमा आयोजनानिर्माणको खाकाबनाइएको छ । सरकारले आयोजनानिर्माणमा सहजीकरण गर्न कर छुट अनुदानलगायतकाथुप्रै सुविधादिएपनिजीएमआरले पिपिए गर्न सकेको छैन् । आयोजना निर्माणका लागि आयात गरिने सिमेन्ट, रड र स्टिलजन्य सामग्री खरिद गर्दा भन्सारमा ५० प्रतिशत छुट दिइने पिडिएमा व्यवस्था छ । काबु बाहिरको परिस्थिति सिर्जना भएमा, कानूनमा परिवर्तन भएमा वा सरकारले दायित्वपुरा नगरी तोकिएको समयभित्रकाम सम्पन्न गर्न नसकी कर छुट नपाउने व्यवस्था आएमा त्यसको सम्पूर्ण क्षतिपूर्ति सरकारले तिर्नुपर्ने पिडिएमा व्यवस्था छ । यहीव्यवस्था कारण जीएमआरसंगको सम्झौता अन्त्य गर्न पनि नेपाल सरकारले उल्टै क्षतिपूर्ति तिर्नुपर्ने अवस्था रहेको जनाउँदै जलस्रोत क्षेत्रकाकतिपय विज्ञले पिडिएप्रति आपत्ति जनाउँदै आएका छन् ।

‘आयोजनाहोल्ड गर्ने नियत’

माथिल्लो कर्णालीआयोजना सरोकार समितिले आयोजना‘होल्ड’ गर्ने नियतले कम्पनीले निर्माणमा चासो नदिएको आरोप लगाएको छ । रुख कटान, जग्गा अधिग्रहण तथामुआब्जावितरण, पुनस्र्थापनातथापुनर्वास लगायतका काममा अनावश्यक ढिलाइ भएको स्थानीय बताउँछन् । प्रभावित क्षेत्र दैलेखको डाबका बासिन्दा जीवन थापाले आफूहरुलाई आयोजना बन्छ भन्नेमा विश्वासलाग्न छाडेको बताए । “१३–१४ वर्षदेखि यताकुनै प्रगति छैन्, खालीआयोजना बन्छ भनेर हल्लामात्रहुँदै आएको छ,”उनले भने, “यतिथोरै जग्गा अधिग्रहण गर्न नसक्ने कम्पनीले कसरी आयोजनानिर्माण गर्न सक्ला  ”

सरोकार समितिका संयोजक एवं अछाम भैरवस्थानवासी बमबहादुर वीसीले सुबिधा प्राप्त अवस्थामा पनि कम्पनीले आयोजना अघि बढाउन नसक्दा आशंका पैदा भएको बताए । उनले भने,  “लागतकाहिसाबले यो निकै सस्तो, प्राविधिकहिसाबले निकै उपर्युक्तआयोजनाभएको विभिन्नअध्ययनले पुष्टि गरिसकेको छ, तैपनि जीएमआर अल्झिएको छ।” सरकारले कि त उसको म्यादथप्नु पर्ने कि बिदा गर्नुपर्ने उनले भनाइ छ । उहाँले जग्गा अधिग्रहणमा पनि बेवास्ता गरेकाले आयोजना अघि बढ्नेमा आशंका उब्जेको बताए । आयोजना अघि नबढ्दा स्थानीयस्तरमा अन्यौलता धेरै बढेको छ । जीएमआरले अझैं ६२२ रोपनीजग्गा अधिग्रहण गर्न बाँकी छ । स्थानीय रहेको स्थानीयको आयोजनाको भविष्य अनिश्चित हुँदा प्रभावित क्षेत्रका स्थानीयले निजी संरचनानिर्माणमा अन्यौलता देखिएको गुनासो  छन् ।

Khabardabali Desk–KP

यो नेपाली भाषाको अनलाइन समाचार संस्था हो । हामी तपाईहरुमा देशविदेशका समाचार र विचार पस्कने गर्छौ । तपाईको आलोचनात्मक सुझाव हाम्रा लागी सधै ग्रह्य छ । हामीलाई पछ्याउनुभएकोमा धन्यवाद । हामीबाट थप पढ्न तल क्लिक गर्नुहोस् ।

नेपाल-चीन विश्वासिला विकासका साझेदार हुन् : प्रधानमन्त्री

काठमाडौँ।  प्रधानमन्त्री पुष्पकमल दाहाल ‘प्रचण्ड’ले नेपाल र चीन विश्वासिला विकासका साझेदार भएको बताएका छन्।  चिनियाँ नयाँ वर्ष तथा वसन्तोत्सवका अवस...

‘कमेडी च्याम्पियन–३’ प्रसारणको तयारीमा

काठमाडौँ। नेपालकै पहिलो तथा मौलिक हाँस्य रियालिटि शो कमेडी च्याम्पियनको तेस्रो सिजन छिट्टै प्रसारणमा आउने भएको छ । आयोजकका अनुसार डिजिटल अडिशनबाट आ...

सवारी दुर्घटनाको कारण पत्ता लगाउन पूर्वसचिव तामाङको संयोजकत्वमा कार्यदल गठन

काठमाडौँ। सवारी दुर्घटना हुन थालेपछि भौतिक पूर्वाधार तथा यातायात मन्त्रालयले पाँच सदस्यीय कार्यदल गठन गरेको छ। भौतिक पूर्वाधार तथा यातायातमन्त्री प...

नौ करोड बजेट संशोधन प्रस्ताव

काठमाडौँ। काठमाडौँ महानगरपालिकाको १४औँ नगरसभामा नौ करोड रुपैयाँ बजेट संशोधन प्रस्ताव गरिएको छ।  कामपाको प्रमुख बालेन्द्र शाह (बालेन)  का अध्यक्षताम...

यौनिक तथा लैङ्गिक अल्पसंख्यकद्वारा सर्वोच्चमा रिट

काठमाडौँ। यौनिक तथा लैङ्गिक अल्पसङ्ख्यक समुदायले समानुपातिक समावेशी सिद्धान्तअनुसार राज्यका निकायमा आफूहरुलाई प्रतिनिधित्व गर्न पाउनुपर्ने माग गर्दै स...

अवैध लागूऔषध गाँजासहित एक जना पक्राउ

मकवानपुर। हेटौंडा उपमहानगरपालिका १० बसपार्कबाट करिब ५ किलो अवैध लागूऔषध गाँजासहित एक जना पक्राउ परेका छन् । पक्राउ पर्नेमा सर्लाही मलंगवा नगरपालिका...

निःशुल्क शिक्षा निश्चित गर्न विद्यार्थी संगठनको माग

काठमाडौँ। विद्यार्थी संगठनले विद्यालय शिक्षासम्बन्धी कानुनलाई संशोधन र एकीकरण गर्न बनेको विधेयकमा माध्यमिक तहसम्म निःशुल्क पढ्न पाउने विषय निश्चित हुन...

स्क्रब टाइफसबाट चारजनाको मृत्यु

चितवन। जिल्लाका विभिन्न अस्पतालमा उपचार गर्न ल्याइएका बिरामीमध्ये स्क्रब टाइफसबाट चार जनाको मृत्यु भएको छ। मृत्यु हुनेमा एकजना चितवनका अन्य बाहिरी जिल...

रञ्जिता श्रेष्ठ नागरिक उन्मुक्ति पार्टीको सहअध्यक्ष मनोनित

सुदूरपश्चिम। नागरिक उन्मुक्ति पार्टी (नाउपा)ले संस्थापक अध्यक्ष रञ्जिता श्रेष्ठलाई सहअध्यक्षमा मनोनित गर्ने निर्णय गरेको छ । टीकापुरमा सम्पन्न प्रथ...

कोभिड–१९ को जोखिम निरन्तर बढ्दै : डब्ल्यूएचओ

सुदूरपश्चिम। विश्व स्वास्थ्य संगठन (डब्ल्यूएचओ)का एक वरिष्ठ विज्ञले कोभिड–१९ को संक्रमण संसारभर फैलँदै गएकाले जनस्वास्थ्य जोखिम उच्च रहेको बताएकी छन् ...

अरु धेरै
Vianet Nepal Internet
world Link Nepal
Right Path
Alphabet Education Consultancy

प्रतिकृया लेख्नुहोस्:

NIBL RIGHT SIDE Salt Trending Alphabet Education Consultancy
